Īsā atbilde: uzņēmuma digitalizācija ir darba procesu un informācijas aprites pārveidošana, izmantojot digitālus risinājumus. Sāciet ar vienu konkrētu problēmu: atkārtotu datu ievadi, pasūtījumu kļūdām, lēnu saskaņošanu vai neuzticamām atskaitēm. Nosakiet procesa atbildīgo, izmēriet sākuma stāvokli un tikai tad izvēlieties rīku. Projekta jēgu parāda izmaiņas darbā, piemēram, mazāk kļūdu vai īsāks izpildes laiks.
Digitalizācija un digitālā transformācija: kāda ir atšķirība
Šajā rakstā ar digitalizāciju saprotu konkrētu procesu uzlabošanu ar digitālu rīku palīdzību. Digitālā transformācija ir plašāka uzņēmuma darbības maiņa: tā var skart klientu apkalpošanu, ieņēmumu modeli, komandas atbildību un lēmumu pieņemšanu. Šī atšķirība palīdz noteikt projekta robežas, nevis piešķirt tam iespaidīgāku nosaukumu.
Piemēram, papīra pasūtījuma pārvēršana PDF failā maina dokumenta formātu. Ja pasūtījuma dati tiek ievadīti vienreiz, pārbaudīti un nodoti izpildei bez pārrakstīšanas, mainās pats process. Abos gadījumos vajadzīga skaidra atbilde, kurš pārbauda datus un kurš risina izņēmumus.

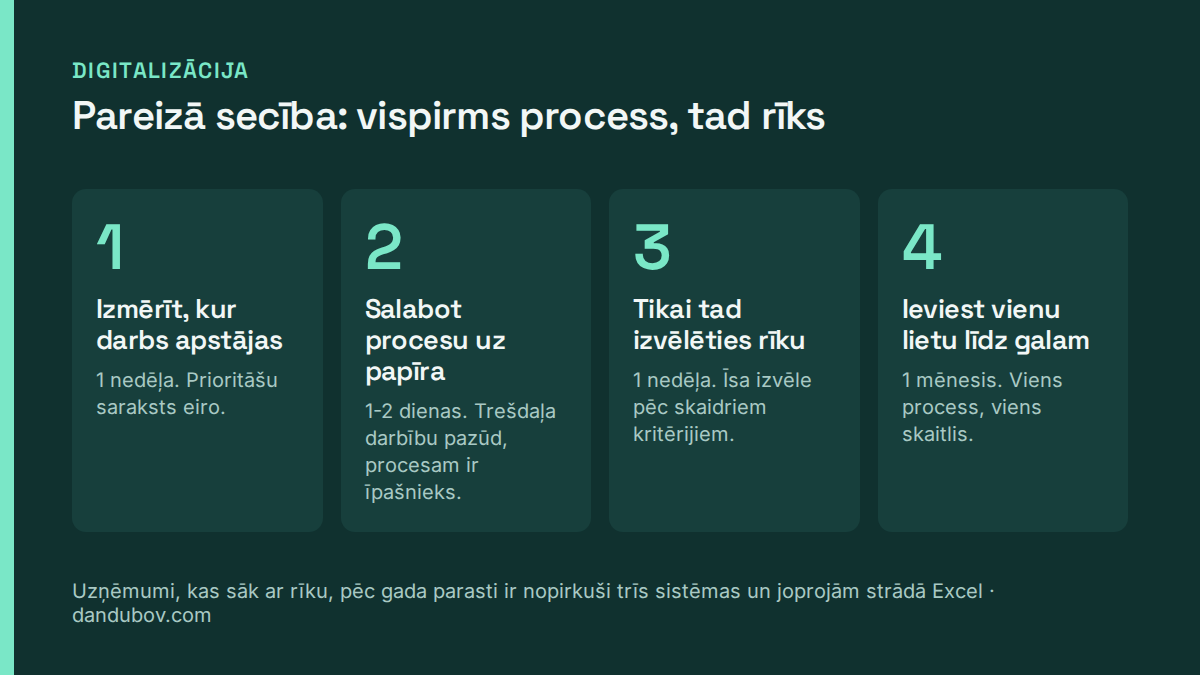

1. Izvēlieties procesu, kurā ir redzama problēma
Pierakstiet ceļu no darba sākuma līdz rezultātam. Pasūtījuma gadījumā tas var būt pieprasījums, piedāvājums, apstiprinājums, izpilde, rēķins un apmaksa. Pie katra posma norādiet atbildīgo, izmantotos datus un vietu, kur darbs gaida.
- Kur vienus un tos pašus datus ievada atkārtoti?
- Kur darbs apstājas, gaidot apstiprinājumu?
- Kur kļūda kļūst redzama tikai klientam vai grāmatvedībā?
- Kur informācija atrodas tikai viena cilvēka galvā vai privātā sarakstē?
Pirmo projektu izvēlieties pēc problēmas ietekmes, datu pieejamības un spējas pārmaiņu vadīt. Nesoliet sev vienlaikus pārtaisīt pārdošanu, noliktavu un grāmatvedību, ja vēl nav skaidrs, kā šie procesi savienojas.
2. Izmēriet sākuma stāvokli
| Ko vēlaties uzlabot | Ko mērīt pirms un pēc |
|---|---|
| Mazāk manuāla darba | Minūtes vienam uzdevumam un uzdevumu skaits |
| Ātrāka pasūtījuma izpilde | Laiks no saņemšanas līdz nodošanai, atsevišķi gaidīšana |
| Mazāk kļūdu | Kļūdaino gadījumu skaits un labojumiem veltītais laiks |
| Uzticamākas atskaites | Datu pilnīgums, savlaicīgums un nesakritības starp sistēmām |
Vienojieties par vienādu mērīšanas metodi un salīdzināmu periodu. Ja pasūtījumu skaits mainās, ar kopējo patērēto stundu skaitu vien nepietiek: skatiet arī laiku uz vienu pasūtījumu. Fiksējiet sezonālas vai citas izmaiņas, kas var ietekmēt rezultātu.
3. Sakārtojiet atbildību un datus
Pirms automatizācijas jābūt skaidram, kurš ir procesa īpašnieks, kuri lauki ir obligāti un kura sistēma ir galvenais datu avots. Vienojieties par klientu, preču un pasūtījumu identifikatoriem. Nosakiet, kas notiek ar nepilnīgu pasūtījumu, dublikātu vai kļūdainu cenu.
Rīks var palīdzēt piemērot noteikumus, bet uzņēmumam tie vispirms jāizlemj. Ja viena komanda “pabeigtu pasūtījumu” saprot kā izsūtītu preci un otra kā saņemtu apmaksu, kopīga atskaite bez šīs vienošanās būs neskaidra arī jaunā sistēmā.
4. Salīdziniet pilnās izmaksas un gaidāmo ieguvumu
Digitalizācijas budžetā iekļaujiet licences, konfigurēšanu, integrācijas, datu sakārtošanu un pārcelšanu, komandas apmācību, iekšējo projekta laiku, uzturēšanu un iespēju vēlāk datus eksportēt. Viena universāla pirmā projekta cena nav pamatota: apjoms ir atkarīgs no procesa un sistēmu sarežģītības.
Ilustratīvs aprēķins, nevis klienta gadījums: ja 600 uzdevumiem mēnesī ietaupītu pa 4 minūtēm, atbrīvotos 40 stundas. Pie pieņemtām pilnajām iekšējām izmaksām 15 eiro stundā tas būtu 600 eiro mēneša darba laika vērtībā. Ja risinājuma ieviešana maksātu 3 000 eiro un uzturēšana 100 eiro mēnesī, vienkāršots atmaksāšanās aprēķins būtu 3 000 / (600 - 100) = 6 mēneši.
Šis aprēķins neietver visus riskus un nav automātisks naudas ietaupījums. Atbrīvotās stundas samazina izdevumus tikai tad, ja attiecīgās izmaksas patiešām var samazināt. Citādi ieguvums var būt papildu jauda vai īsāks izpildes laiks, kas jānovērtē atsevišķi.
5. Pārbaudiet rīku ar savu darba scenāriju
- Iedodiet piegādātājam vienu reālu, anonimizētu procesa piemēru un izņēmuma gadījumu.
- Pārbaudiet integrācijas ar esošajām sistēmām un datu eksporta iespējas.
- Noskaidrojiet piekļuves tiesības, rezerves kopijas un līguma izbeigšanas nosacījumus.
- Vienojieties, kas uzņēmumā pieņems darbu un pēc kādiem kritērijiem.
- Izmēģiniet ierobežotu apjomu, pirms pārvietojat visu uzņēmuma darbu.
CRM palīdz organizēt klientu attiecības, ERP aptver plašāku uzņēmuma resursu un procesu loku. Izvēli nosaka konkrētā darba vajadzības un savienojumi ar esošajām sistēmām. Demonstrācijā prasiet parādīt jūsu procesa izpildi, datu pārbaudi un kļūdu labošanu.
Vai sākt ar mākslīgo intelektu
MI var būt noderīgs, piemēram, teksta sagatavošanai, dokumentu klasificēšanai vai informācijas apkopošanai. Pirms ieviešanas nosakiet, kā pārbaudīsiet rezultāta kvalitāti, kur nepieciešams cilvēka apstiprinājums un kādus datus drīkst nodot pakalpojuma sniedzējam. Ja kļūdains rezultāts rada būtiskas sekas, cilvēka pārbaudei jābūt daļai no procesa.
Sāciet ar ierobežotu, pārbaudāmu uzdevumu un salīdziniet rezultātu ar sākuma stāvokli. MI izmantošana pati par sevi nav produktivitātes rādītājs.
LIAA atbalsts digitalizācijai: statuss 01.11.2026.
LIAA programmas “Atbalsts procesu digitalizācijai un mākslīgā intelekta risinājumiem” lapā norādīts, ka pieteikumu pieņemšana noslēdzās 2025. gada 7. novembrī plkst. 17.00. Pārbaudes dienā tajā arī norādīts, ka atbalsta sniegšanas atjaunošana pašlaik netiek plānota.
Tāpēc šo programmu nedrīkst iekļaut jauna projekta budžetā kā garantētu finansējumu. Sekojiet LIAA oficiālajām aktualitātēm. Ja atveras cita programma, pārbaudiet tās pieteikšanās statusu, uzņēmuma atbilstību, attiecināmo izmaksu sākuma datumu, līdzfinansējumu un maksājuma kārtību pirms līgumu slēgšanas.
Ar ko sākt savā uzņēmumā
Sagatavojiet vienas lapas uzdevumu: process, problēma, sākuma rādītājs, atbildīgais, vajadzīgais rezultāts, ierobežojumi un lēmuma datums. Ja problēma skar vairākas nodaļas un tās cēlonis vēl nav skaidrs, noder uzņēmuma darbības izvērtēšana pirms sistēmas izvēles.
DanDubov Consulting uzņēmuma diagnostika aizņem 2-4 nedēļas no pirmās sarunas līdz rezultāta nodošanai. Tajā uzņēmumu izvērtē kopumā un divas jomas izpēta dziļāk. Programmatūras iegāde un ieviešana nav diagnostikas daļa. Sadarbības iespējas vai uzņēmuma pašnovērtējums palīdz izvēlēties nākamo soli.
Biežākie jautājumi
Ar ko sākt uzņēmuma digitalizāciju?
Ar konkrēta procesa problēmu, tā atbildīgo un sākuma mērījumu. Pēc tam nosakiet prasības rīkam un pārbaudiet tās ierobežotā izmēģinājumā.
Cik maksā digitalizācija mazam uzņēmumam?
Vienas pamatotas summas visiem uzņēmumiem nav. Budžets atkarīgs no licencēm, integrācijām, datu kvalitātes, ieviešanas apjoma un komandas laika.
Vai vajag CRM vai ERP?
Izvēlieties pēc procesa, ko gribat uzlabot, un savienojumiem ar esošajām sistēmām. Vispirms aprakstiet darba scenāriju un obligātās prasības.
Cik ilgi aizņem pirmais projekts?
Termiņš jānosaka pēc apjoma, datu gatavības un integrācijām. Vienojieties par izmēģinājuma robežām un pieņemšanas kritērijiem, pirms apsolāt ieviešanas datumu.
Vai LIAA digitalizācijas grants pašlaik ir atvērts?
01.11.2026. pārbaudītajā procesu digitalizācijas un MI risinājumu programmas lapā pieteikšanās ir noslēgusies. Aktuālo statusu pārbaudiet LIAA oficiālajā programmas lapā.
OECD pārskatā par MVU digitālo transformāciju aprakstīti arī prasmju, datu kultūras un sistēmu savietojamības šķēršļi. Sākuma situācijas izvērtēšanai pieejami Eiropas Komisijas digitālā brieduma novērtējuma materiāli. Procesa un rezultāta mērīšanas principus papildina ISO vadlīniju skaidrojums un Valsts kancelejas mērķu un rādītāju piemēri valsts pārvaldei. Tie palīdz formulēt pārbaudāmu uzdevumu; tie nav apliecinājums konkrēta rīka piemērotībai vai solītam ietaupījumam.
Par izvēlēto rādītāju sasaisti ar atbildīgajiem lasiet rakstā par KPI sistēmu.
Par kuru ikdienas darbu jūsu uzņēmumā šobrīd neatbild neviens?
